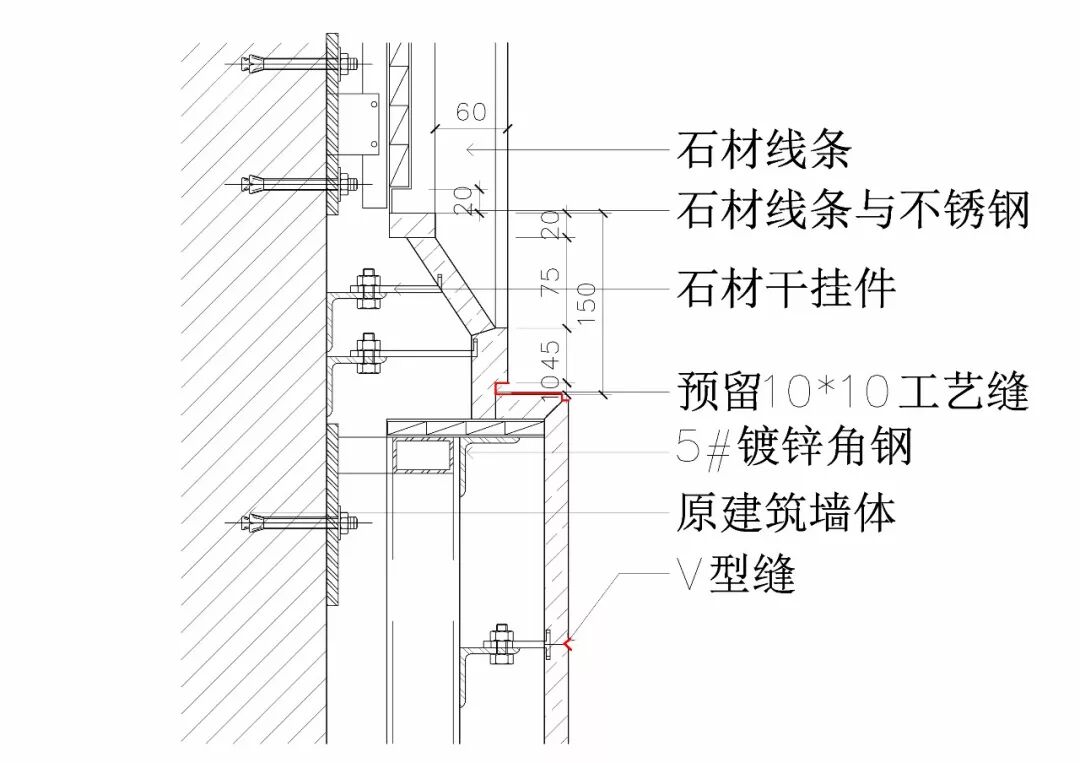

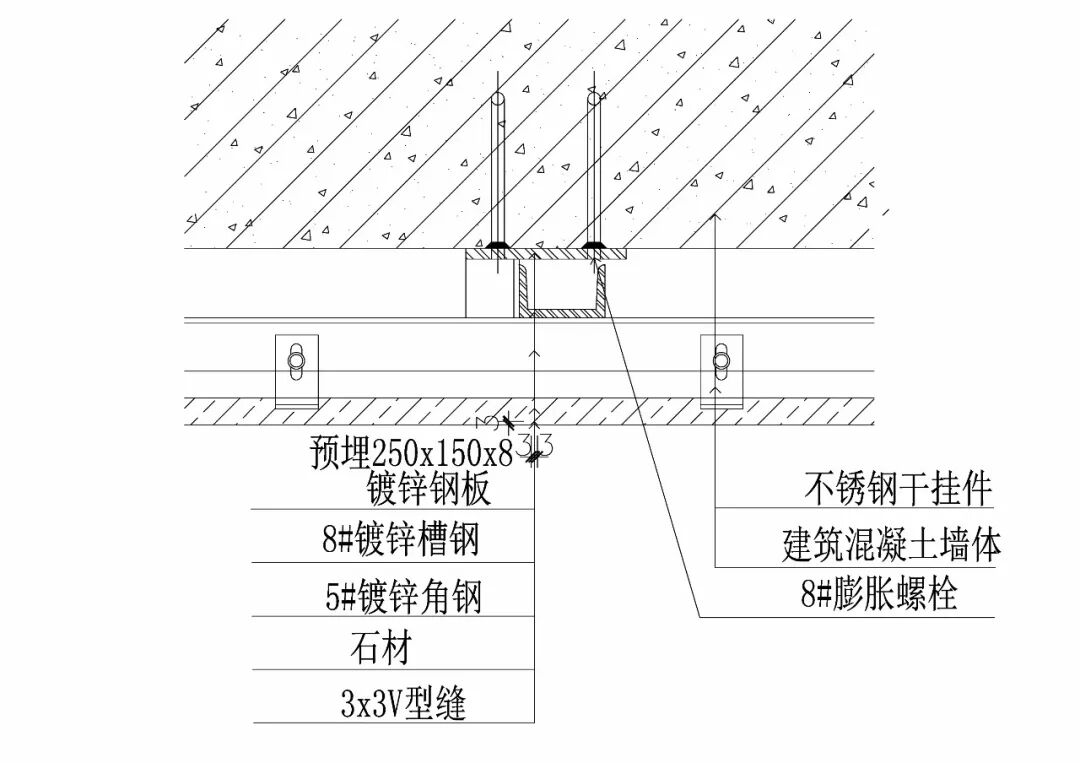

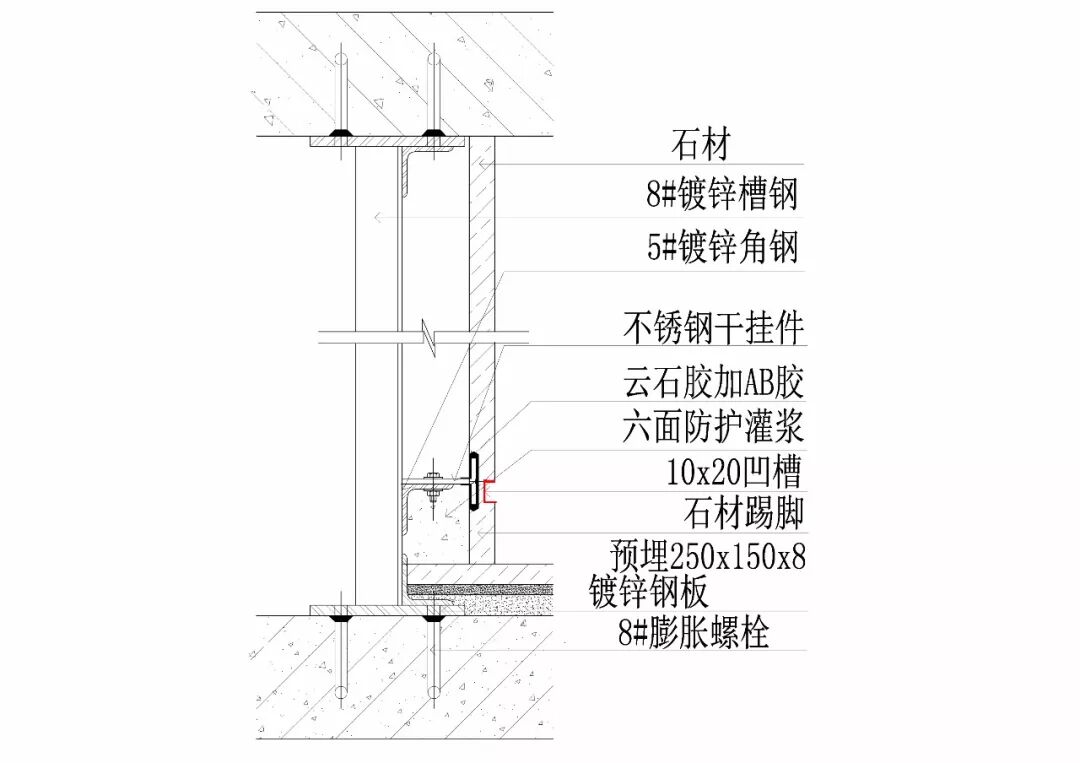

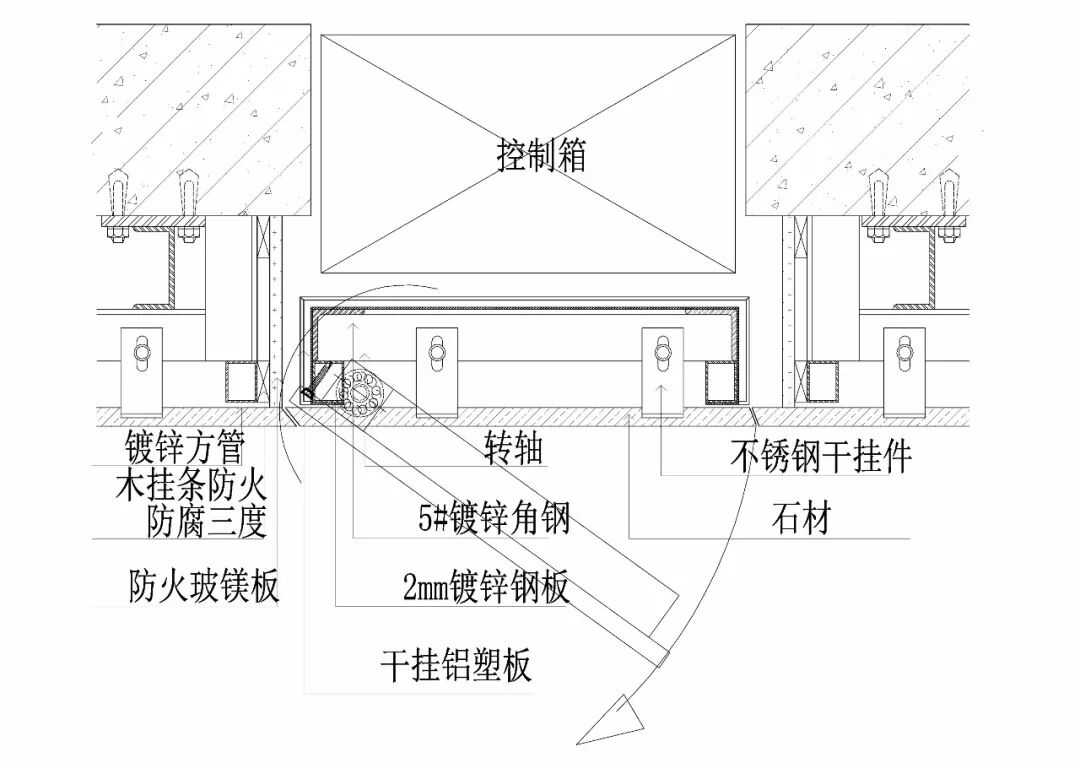

石材与柱体、混凝土墙、加气块墙相接工艺做法 二维码

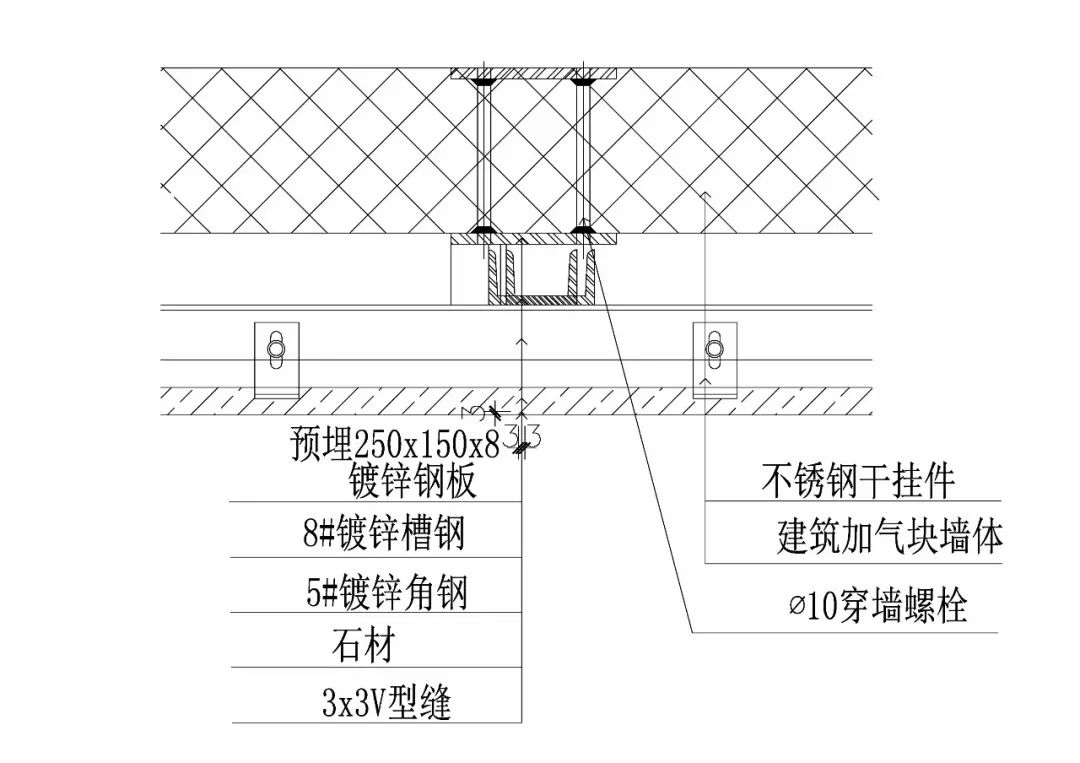

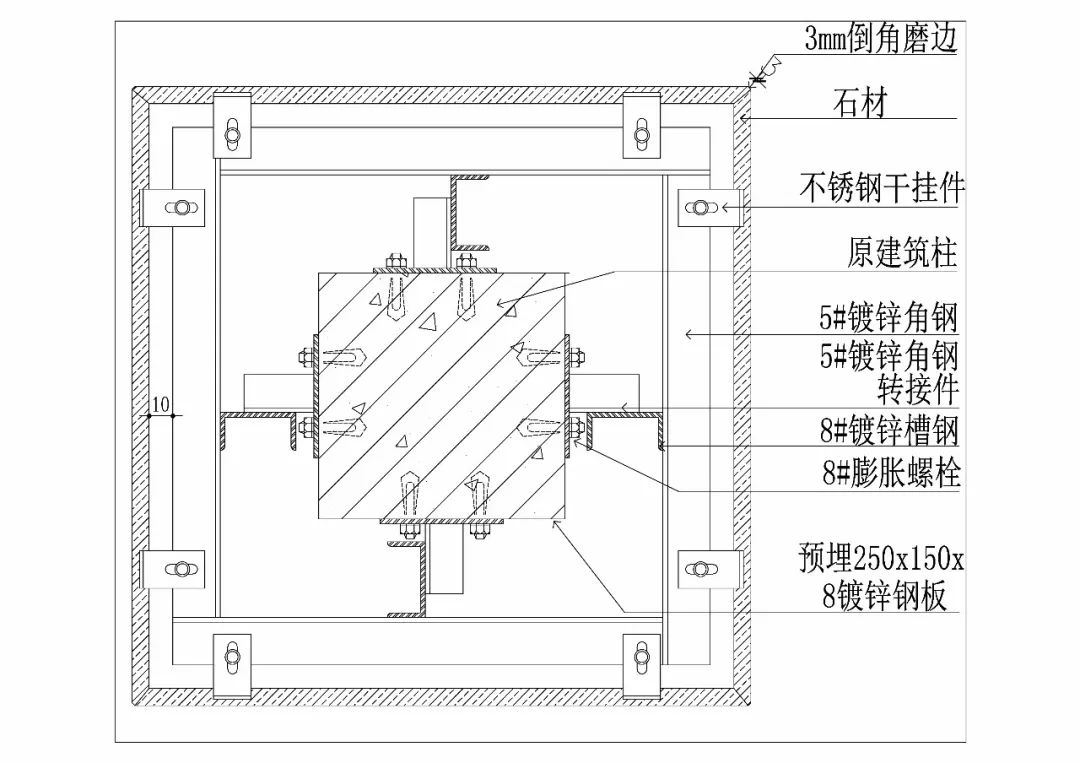

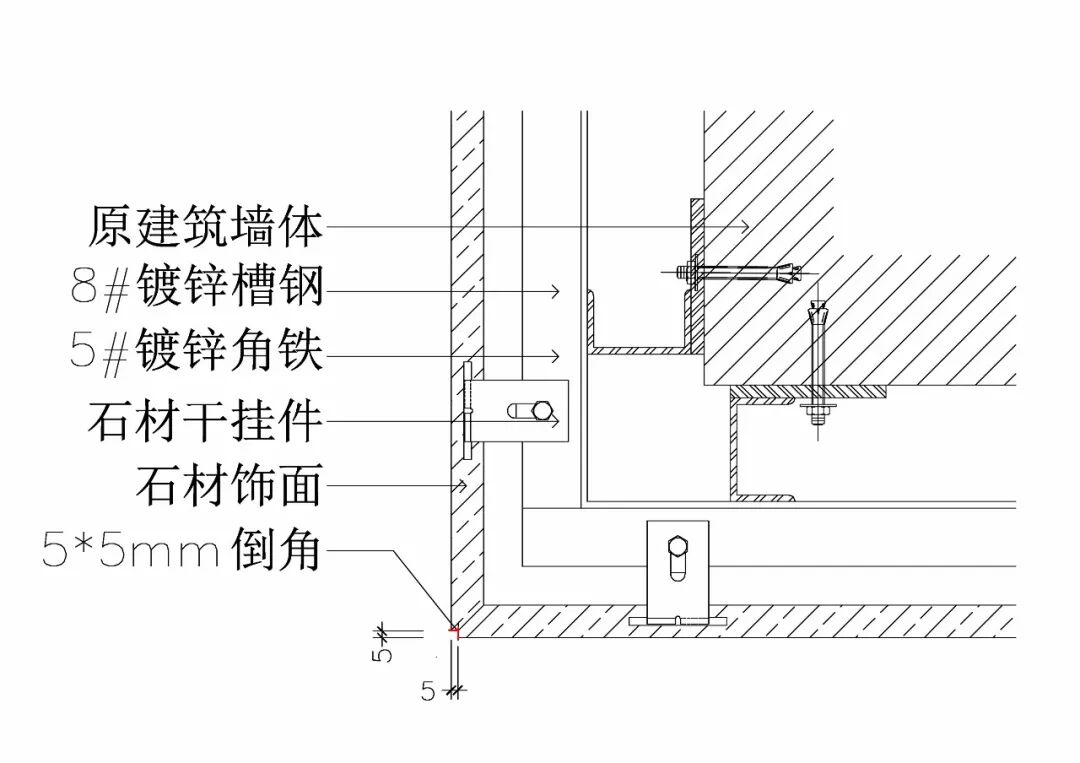

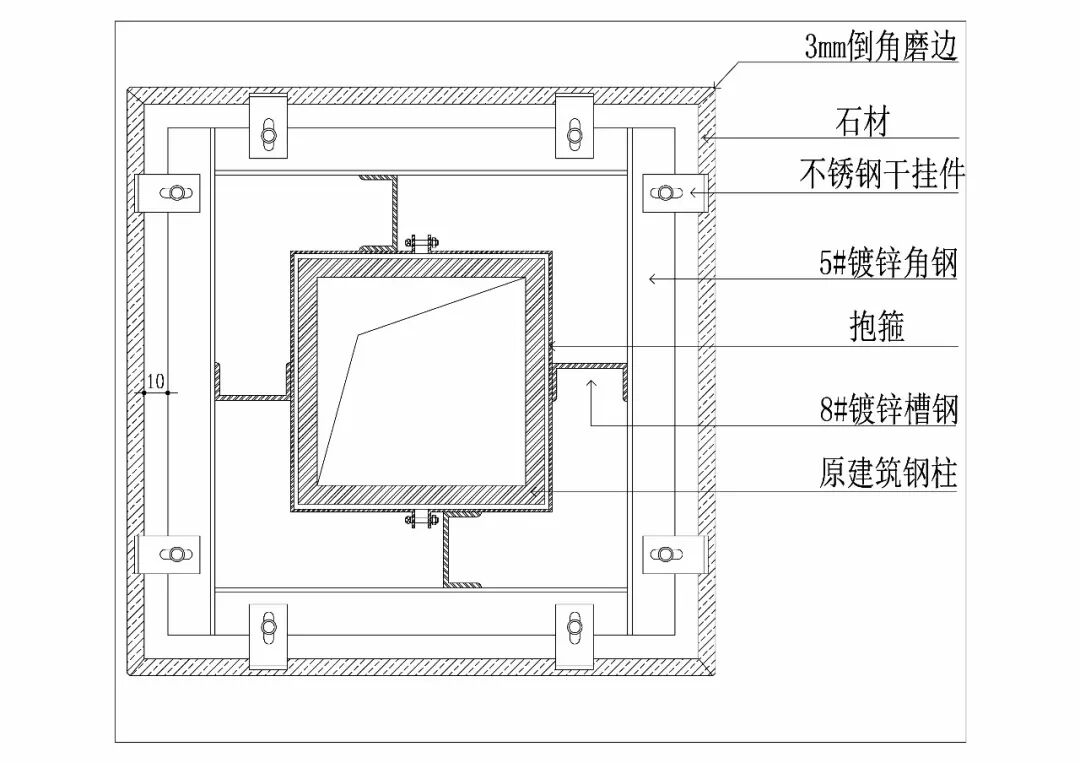

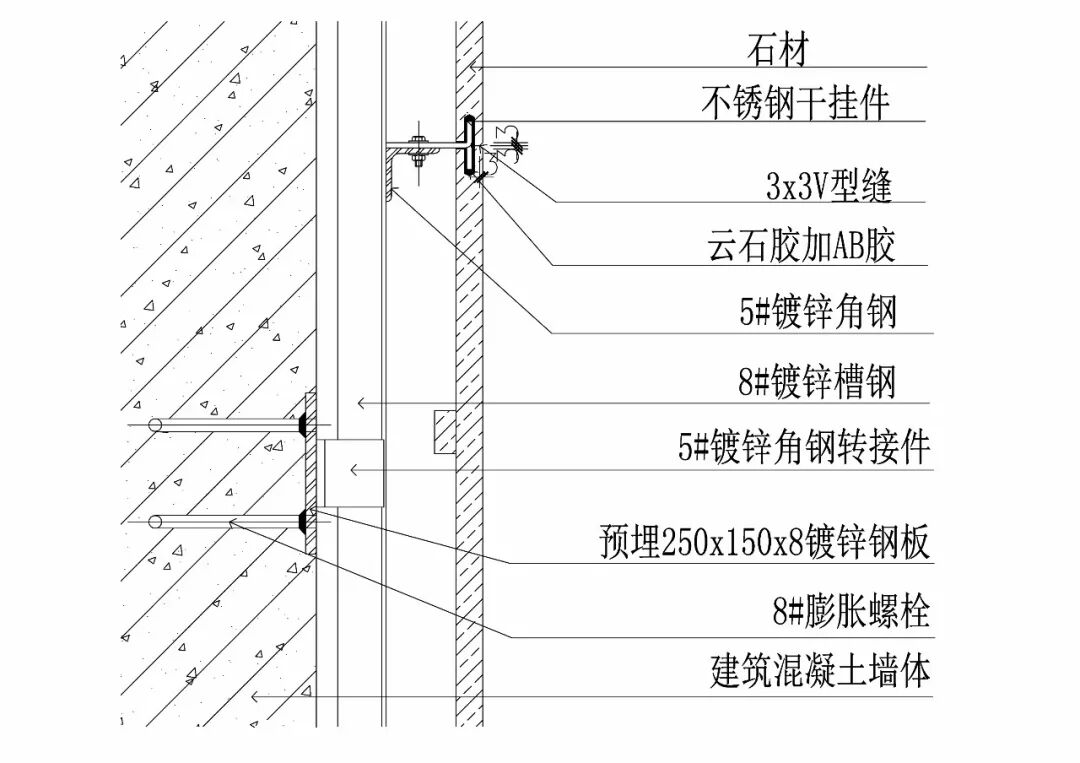

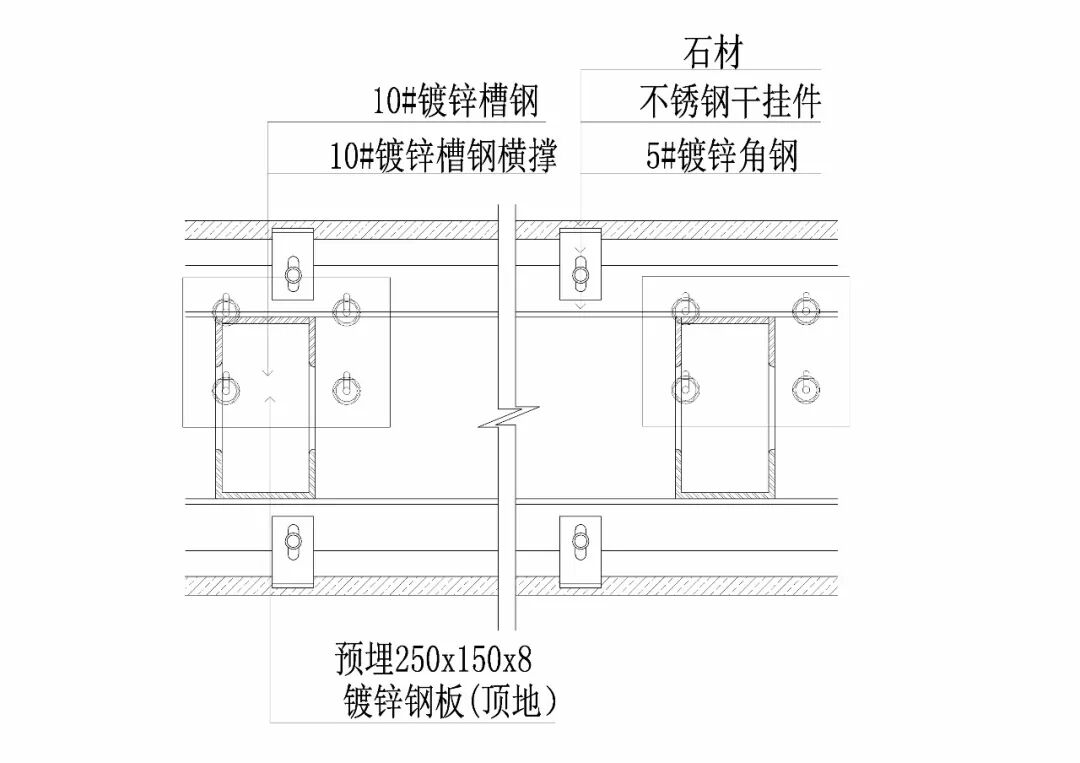

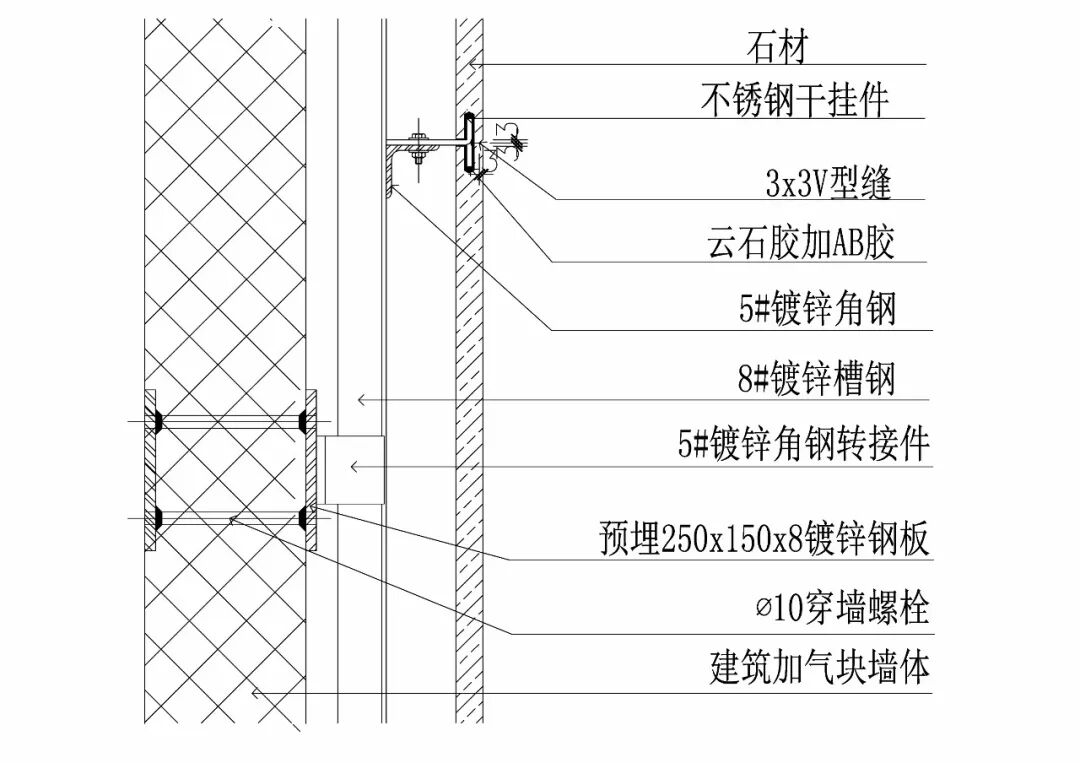

01 石材与混凝土柱体相接工艺 注意事项: ①、4m高的柱体,采用8#槽钢 ②、高于4m高的柱体,采用10#槽钢 ③、石材排版的不同决定5#角钢的间距 用料及分层做法: ①、选用18mm石材,均经过六面防护、晶面处理 ②、塑造石材造型,3mm倒角磨边 ③、混凝土柱体固定镀锌钢板,一般用8#膨胀螺栓固定 ④、在干挂件无法满足造型的需求下,采用满焊5#角钢转接件,以调整完成面与墙体的间距 ⑤、满焊8#镀锌槽钢竖向 ⑥、满焊5#镀锌角钢横向龙骨 ⑦、固定不锈钢干挂件 ⑧、AB胶固定石材,安装完成 ⑨、近色云石胶补缝,水抛晶面 02 石材与建筑钢柱相接工艺 注意事项: ①、4m高的柱体,采用8#槽钢 ②、高于4m高的柱体,采用10#槽钢 ③、石材排版的不同巨鼎5#角钢的间距 用料及分层做法: ①、选用18mms石材,均经过六面防护,晶面处理 ②、塑造石材造型,3mm倒角磨边 ③、抱箍固定于钢柱,不可与其焊接,顶地固定镀锌钢板,一般用8#膨胀螺栓固定 ④、满焊8#镀锌槽钢竖向,与抱箍、顶地镀锌钢板焊接 ⑤、满焊5#镀锌角钢横向龙骨 ⑥、固定不锈钢干挂件 ⑦、AB胶固定石材,安装完成 ⑧、近色云石胶补缝,水抛晶面。 03 石材与混凝土墙体相接(卫生间挂贴) 注意事项: ①、石材背面刷防碱涂料 ②、墙面做防水处理 用料及分层做法: ①、墙面做JS防水层 ②、选用18mm石材,均经过六面防护,晶面处理 ③、塑造石材造型,上下口做3mm倒角 ④、石材安装前进行打眼,方便铜丝固定(上下共4个眼) ⑤、钢筋与石材固定 ⑥、土建墙体固定膨胀螺栓 ⑦、钢筋于螺栓固定,钢筋成网状 ⑧、铜丝拴绑于钢筋网 ⑨、石材与墙体之间填充水泥砂浆,即灌浆 04 石材与加气块墙体相接工艺 注意事项: ①、4m高的墙体,采用8#槽钢 ②、高于4m高的墙体,采用10#槽钢 ③、石材排版的不同决定5#角钢的间距 用料及分层做法: ①、选用18mm石材,均经过六面防护、晶面处理 ②、塑造石材造型,上下口做3mm倒角 ③、加气块墙体固定镀锌钢板,一般用8#穿墙螺栓固定 ④、在干挂件无法满足造型的需求下,采用满焊5#角钢转接件,以调整完成面与墙体的间距 ⑤、满焊8#镀锌槽钢竖向 ⑥、满焊5#镀锌角钢横向龙骨 ⑦、固定不锈钢干挂件、AB胶固定石材,安装完成 ⑧、近色云石胶补缝,水抛晶面 05 石材与混凝土墙体相接工艺 注意事项: ①、4m高的墙体,采用8#槽钢 ②、高于4m高的墙体,采用10#槽钢 ③、石材排版的不同决定5#角钢的间距 ④、石材高度大于等于500mm,中间用石材加云石胶定位AB胶加固⑤、马片间距,石材800mm以内用两个马片,800mm以外用三个马片,马片间距不大于500mm 用料及分层做法: ①、选用18mm石材,均经过六面防护、晶面处理 ②、塑造石材造型,上下口做3mm倒角 ③、加混凝土墙体固定镀锌钢板,一般用8#穿墙螺栓固定 ④、在干挂件无法满足造型的需求下,采用满焊5#角钢转接件,以调整完成面与墙体的间距 ⑤、满焊8#镀锌槽钢竖向 ⑥、满焊5#镀锌角钢横向龙骨 ⑦、固定不锈钢干挂件、AB胶固定石材,安装完成 ⑧、近色云石胶补缝,水抛晶面 06 石材与石材拼接工艺做法 注意事项: ①、石材与石材拼接要做到防撞,需采用石材倒角/磨边方法 ②、石材与石材拼接若在一个平面上,需做留缝、倒角、错位或采用收口条等,不建议直接对接 施工工序: 准备工作→现场放线→材料加工→基层处理→石材干挂结构框架固定→石材专用AB胶粘结→铺贴石材→完成面处理 用料及分层做法: ①、石材专用干挂配件 ②、选用指定石材加工、固定矿建 ③、用石材专用AB胶固定安装 ④、安装时倒5*5防撞斜角 ⑤、石材需做六面防护 完成面处理: ①、用专用填缝剂擦缝、保洁 ②、用专用保护膜做成品保护 07 石材暗门工艺做法 注意事项: ①、暗门两侧做防火封堵 ②、暗门开启处做斜边倒角 ③、从石材45°至转轴70° ④、石材完成面到转轴中心应为35mm 用料及分层做法: ①、选用18mm石材,均经过六面防护、晶面处理 ②、塑造石材造型 ③、安装转轴、做暗门钢架基层 ④、固定不锈钢干挂件,AB胶固定石材,安装完成 ⑤、2mm镀锌钢板封堵暗门钢架基层(内面) ⑥、门两侧与墙体钢架交界处做玻镁板,进行防火封堵 08 石材隔墙工艺做法 注意事项: ①、净空低于4m,采用8#槽钢 ②、净空高于4m,采用10#槽钢 ③、石材排版的不同决定5#角钢的间距 ④、双面石材隔墙厚度过厚,应采用5#角钢、8#槽钢做横撑或斜撑 ⑤、墙面3m以内加一个支撑点3m以至4m两个支撑点,平均间距大于1.5m小于1.3m即加支撑点 用料及分层做法: ①、选用18mm石材,均经过六面防护、晶面处理 ②、塑造石材造型 ③、顶地固定镀锌钢板,一般用8#膨胀螺栓固定 ④、满焊8#镀锌槽钢竖向 ⑤、满焊5#镀锌角钢横向龙骨 ⑥、固定不锈钢干挂件,AB胶固定石材,完成安装 ⑦、近色云石胶补缝,水抛晶面 |
